Lechada de cemento inyectada a presión, en fundación de mampostería en seco, gravas o cascotes, para recalce de fundación
CZI010 Lechada de cemento inyectada a presión, en fundación de mampostería en seco, gravas o cascotes, para recalce de fundación

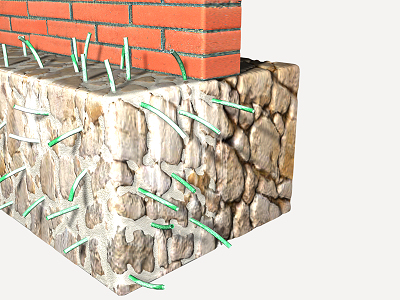

Lechada de cemento a base de agua y mortero seco de retracción compensada, inyectada a presión a través de los huecos existentes en fundación de mampostería en seco, gravas o cascotes, incrementando su capacidad portante, en recalce de fundación.
Precio

$ 292.828,83

Exportación

Código

Unidad

Descripción

Cantidad

Costo

unitario

Costo

parcial

1



Materiales



mt08aaa010a

Agua.

0,500

25,22

12,61

mt09reh360e

kg

Mortero seco de retracción compensada, compuesto de cemento y aditivos especiales, exento de cloruros, para uso general, para inyecciones de consolidación, en muros de mampostería.

1.428,600

15,98

22.829,03



Subtotal materiales:

22.841,64

2



Equipo



mq03mpi040

h

Equipo para inyecciones de lechada de cemento, con bomba de presión y carro de perforación para taladros.

0,580

319.042,07

185.044,40



Subtotal equipo:

185.044,40

3



Mano de obra



mo042

h

Oficial armador en hormigón armado.

1,283

35.334,28

45.333,88

mo089

h

Medio oficial armador en hormigón armado.

1,283

26.396,86

33.867,17



Subtotal mano de obra:

79.201,05

4



Herramientas




%

Herramientas

2,000

287.087,09

5.741,74

Coste de mantenimiento decenal: $ 5.856,58 en los primeros 10 años.

Costos directos (1+2+3+4):

292.828,83


ANÁLISIS DE PRECIO CZI010: LECHADA DE CEMENTO INYECTADA A PRESIÓN, EN FUNDACIÓN DE MAMPOSTERÍA EN SECO, GRAVAS O CASCOTES, PARA RECALCE DE FUNDACIÓN.


CARACTERÍSTICAS TÉCNICAS

Lechada de cemento a base de agua y mortero seco de retracción compensada, inyectada a presión a través de los huecos existentes en fundación de mampostería en seco, gravas o cascotes, incrementando su capacidad portante, en recalce de fundación.



CRITERIO DE CÓMPUTO EN PROYECTO

Volumen medido sobre las secciones teóricas de la excavación, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ANÁLISIS DE PRECIOS


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 6°C.


DEL CONTRATISTA.

Presentará prueba documental de la capacidad técnica de la empresa ejecutora. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante la inyección de lechada o posterior periodo de fraguado, no pudiendo comenzarse el trabajo sin la autorización por escrito del director de la ejecución de la obra.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Preparación de la lechada. Inyección a presión de la lechada de cemento. Recogida de sobrantes y carga manual a contenedor.


CONDICIONES DE TERMINACIÓN.

La zona de trabajo quedará limpia de cualquier resto de lechada sobrante y otros residuos.



CRITERIO DE CÓMPUTO EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen teórico ejecutado según especificaciones de Proyecto, sin incluir los incrementos por excesos de excavación no autorizados.
