UAI010 |
m |
Sumidero longitudinal. |
$ 1.538,28 |
||

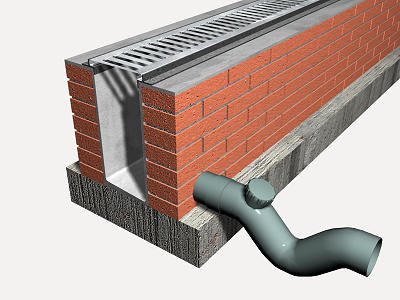

Sumidero longitudinal de mampostería, de 200 mm de ancho interior y 400 mm de alto, con rejilla de acero galvanizado, carga de rotura 15 kN. |
Código |
Unidad |
Descripción |
Cantidad |
Costo unitario |
Costo parcial |
1 |
Materiales |
||||
mt10hmf080Fe |
m³ |
Hormigón masivo H-20, clase de exposición ambiental A1, tamaño máximo del agregado 19 mm, consistencia muy plástica, elaborado, según CIRSOC 201 2005. |
0,858 |
1.287,95 |
1.105,06 |
mt04lma010b |
Ud |
Ladrillo cerámico macizo de elaboración mecánica para revestir, 25x12x5 cm. |
74,000 |
1,33 |
98,42 |
mt08aaa010a |
m³ |
Agua. |
0,012 |
8,01 |
0,10 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,069 |
105,32 |
7,27 |
mt08cem000g |
kg |
Cemento gris en sacos. |
14,172 |
1,54 |
21,82 |
mt08adt010 |
kg |
Aditivo hidrófugo para impermeabilización de morteros u hormigones. |
0,146 |
6,41 |
0,94 |
mt11rej020a |
Ud |
Marco y rejilla de acero galvanizado, de 200 mm de ancho y 500 mm de longitud, para canaleta de 200 mm de ancho interior y 400 mm de alto, carga de rotura 15 kN. |
2,000 |
52,13 |
104,26 |
mt11var120b |
Ud |
Sifón en línea de PVC, color gris, registrable, con unión macho/hembra, de 110 mm de diámetro. |
0,200 |
230,42 |
46,08 |
Subtotal materiales: |
1.383,95 |
||||
2 |
Equipo |
||||
mq06hor010 |
h |
Hormigonera. |
0,035 |
11,24 |
0,39 |
Subtotal equipo: |
0,39 |
||||
3 |
Mano de obra |
||||
mo041 |
h |
Oficial albañil de obra civil. |
1,621 |
49,19 |
79,74 |
mo087 |
h |
Medio oficial albañil de obra civil. |
1,216 |
36,22 |
44,04 |
Subtotal mano de obra: |
123,78 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
1.508,12 |
30,16 |
|
Coste de mantenimiento decenal: $ 76,91 en los primeros 10 años. |
Costos directos (1+2+3+4): |
1.538,28 |
Pliego de condiciones
ANÁLISIS DE PRECIO UAI010: SUMIDERO LONGITUDINAL. CARACTERÍSTICAS TÉCNICAS Formación de sumidero longitudinal con paredes de mampostería de ladrillo cerámico macizo, asentado con mortero de cemento, confeccionado en obra, dosificación 1:6, enfoscada y bruñida interiormente con mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:3, con rejilla y marco de acero galvanizado, de 200 mm de ancho interior y 400 mm de alto, carga de rotura 15 kN, realizado sobre solera de hormigón masivo H-20, clase de exposición ambiental A1, tamaño máximo del agregado 19,0 mm, consistencia muy plástica de 15 cm de espesor. Incluso parte proporcional de piezas especiales, recibido, sifón en línea registrable colocado a la salida del sumidero para garantizar el sello hidráulico, incluyendo el relleno del trasdós con hormigón y sin incluir la excavación. Totalmente montado, conexionado a la red general de desagüe y probado. CRITERIO DE CÓMPUTO EN PROYECTO Longitud medida en proyección horizontal, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS ANÁLISIS DE PRECIOS DEL SOPORTE. Se comprobará que la ubicación y el recorrido se corresponden con los de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo y trazado del sumidero. Eliminación de las tierras sueltas en el fondo previamente excavado. Colado y compactación del hormigón en formación de solera. Formación de la obra de mampostería con ladrillos, previamente humedecidos, colocados con mortero. Formación de agujeros para conexionado de caños. Empalme y rejuntado de la cañería al sumidero. Colocación del sifón en línea. Revoque y bruñido por el interior con mortero de cemento, redondeando ángulos. Relleno del trasdós. Colocación del marco y la rejilla. CONDICIONES DE TERMINACIÓN. Se conectará con la red de saneamiento del edificio, asegurándose su estanqueidad y circulación. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a obturaciones y tráfico pesado. CRITERIO DE CÓMPUTO EN OBRA Y CONDICIONES DE ABONO Se medirá, en proyección horizontal, la longitud realmente ejecutada según especificaciones de Proyecto. |
